欧洲最大但人文艺术1588,中文字幕AV无码不卡,久久午夜无码鲁丝片秋霞,羞羞色男人的天堂

分布式光伏并網流程辦理全過程介紹
2021-08-19   瀏覽量:1524

開展整縣推進分布式光伏項目,并網流程是最關鍵的環節之一。

從提交申請到并網到底需要多長時間?

各個階段,都需要向電網公司提交什么資料?

電網公司有什么技術要求?

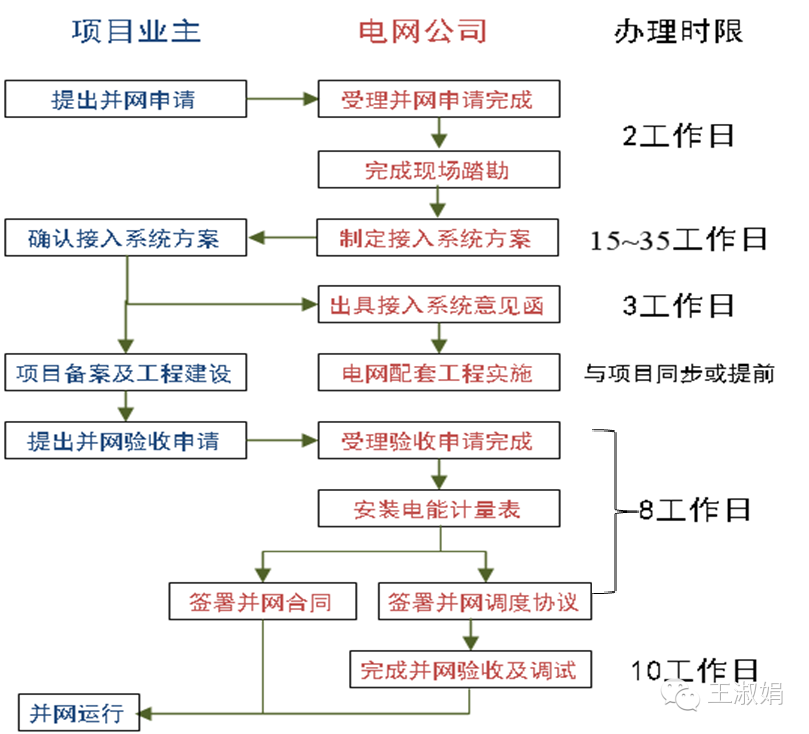

一、分布式光伏接入電網的辦理流程與事件概覽

對于15~25個工作日的具體規定:

1)制定接入系統方案:
分布式光伏發電單點并網項目10個工作日,多點并網項目20個工作日;
2)出具接入系統方案評審意見:
地市公司營銷部(客戶服務中心)負責組織相關部門審定380/220伏分布式電源接入系統方案,并出具評審意見。工作時限:5個工作日。
地市公司發展部負責組織相關部門審定35千伏、10千伏接入項目(對于多點并網項目,按并網點最高電壓等級確定)接入系統方案,出具評審意見、接入電網意見函并轉入地市公司營銷部(客戶服務中心)。工作時限:5個工作日。
3)審查項目設計文件
10kV及以上電壓等級并網項目,需審查客戶的設計文件并出具評審意見,工作時限:10個工作日;
220V/380V則不需要此項工作。
下文,將按照辦理流程,從六大方面,詳細介紹電網公司對項目的技術要求、資料要求。
二、分布式光伏接入電網的基本要求

1接入電壓等級建議

分布式電源并網電壓等級可根據裝機容量進行初步選擇,參考標準如下:

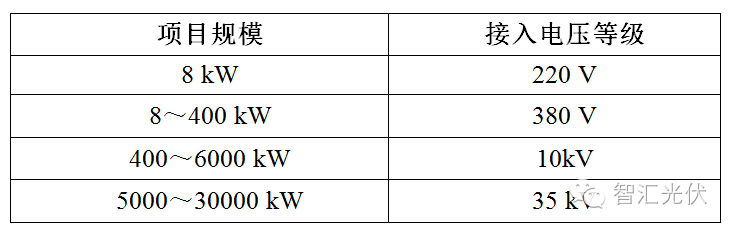

表1:不同規模接入電壓等級參考表

de4b83b0bff78fcd2346d1a924b3d577.png      重要說明:上表中的規模是針對所有分布式光伏項目(如分布式燃機),單就光伏項目而言,20MW(20000kW)以內為分布式項目,超出此規模則不屬于分布式!

 最終并網電壓等級應根據電網條件,通過技術經濟比選論證確定。若高低兩級電壓均具備接入條件,優先采用低電壓等級接入。

2電網給予分布式光伏的簡化政策

1)分布式光伏發電項目可以專線或T 接方式接入系統。

2380 V、10 kV接入的分布式光伏發電可采用無線公網通信方式(光纖到戶的可采用光纖通信方式),但應采取信息安全防護措施;

3)分布式光伏發電項目送出線路的繼電保護不要求雙重配置,可不配置光纖縱差保護。

4)分布式光伏發電項目調度自動化及電能量采集信息接入:380 V、10 kV接入的分布式光伏發電項目,暫只需上傳電流、電壓和發電量信息,條件具備時,預留上傳并網點開關狀態能力。

5)分布式光伏發電項目應在并網點設置易操作、可閉鎖、且具有明顯斷開點的并網開斷設備。

610 kV及以下接入用戶側電源項目,不要求具備低電壓穿越能力。

三、分布式電源接入申請

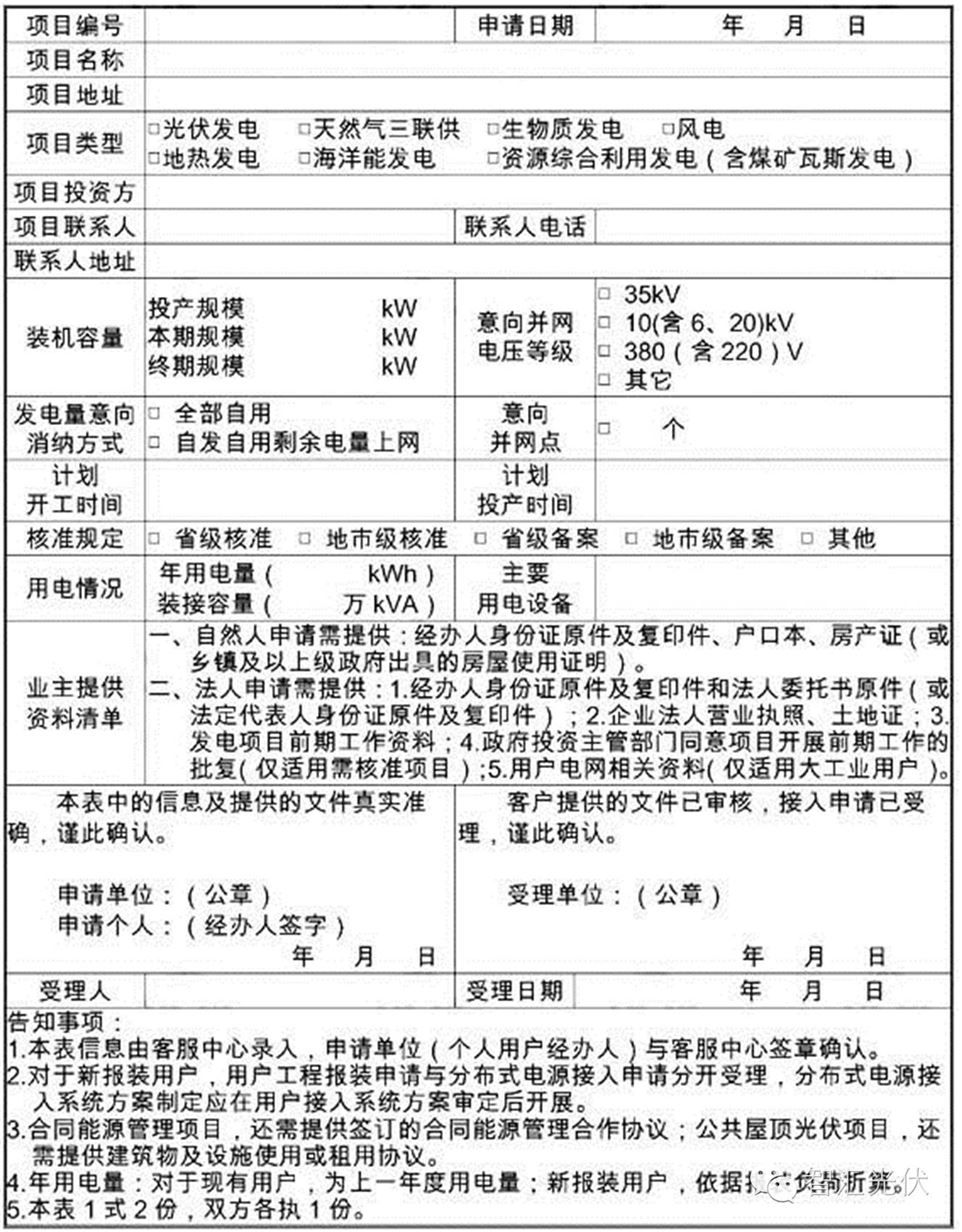

1分布式電源接入電網申請表

 表2:分布式電源接入申請表

2接入系統方案的內容

接入系統方案的內容應包括:

分布式電源項目建設規模(本期、終期)、開工時間、投產時間、系統一次和二次方案及主設備參數、產權分界點設置、計量關口點設置、關口電能計量方案等。

系統一次包括:

并網點和并網電壓等級(對于多個并網點項目,項目并網電壓等級以其中的最高電壓為準)、接入容量和接入方式、電氣主接線圖、防雷接地要求、無功配置方案、互聯接口設備參數等;系統二次包括:保護、自動化配置要求以及監控、通信系統要求。

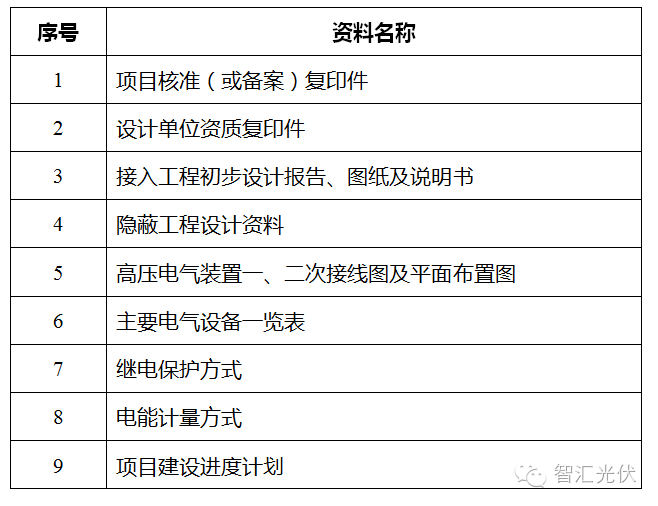

3審查需提交的資料清單

表3:35kV10 kV接入的分布式光伏接入系統工程設計審查需要提供的資料清單

四、對逆變器的要求

1接入10 千伏配電網時對逆變器的技術要求

1)并網點應安裝易操作、可閉鎖、具有明顯開斷點、帶接地功能、可開斷故障電流的開斷設備。

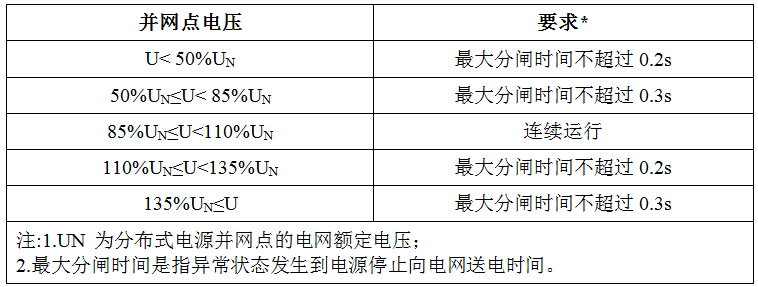

2)逆變器應符合國家、行業相關技術標準,具備高/低電壓閉鎖、檢有壓自動并網功能(電壓保護動作時間要求見表1;檢有壓85%UN自動并網)。

3e2bda6eaf4f20608aceeffd2efd90e9.png      3)分布式電源采用專線方式接入時,專線線路可不設或停用重合閘。

4公共電網線路投入自動重合閘時,宜增加重合閘檢無壓功能;條件不具備時,應校核重合閘時間是否與分布式電源并、離網控制時間配合(重合閘時間宜整定為2+ δt秒,δt為保護配合級差時間)。

5分布式電源功率因數應在0.95(超前)~0.95(滯后)范圍內可調。

2接入220/380伏配電網時對逆變器的技術要求

1 并網點應安裝易操作,具有明顯開斷指示、具備開斷故障電流能力的低壓并網專用開關,專用開關應具備失壓跳閘及檢有壓合閘功能,失壓跳閘定值宜整定為20%UN、10秒,檢有壓定值宜整定為大于85%UN。

2逆變器應符合國家、行業相關技術標準,具備高/低電壓閉鎖、檢有壓自動并網功能(電壓保護動作時間見表1,檢有壓85%UN自動并網)。

3分布式電源接入容量超過本臺區配變額定容量25%時,配變低壓側刀熔總開關應改造為低壓總開關,并在配變低壓母線處裝設反孤島裝置;低壓總開關應與反孤島裝置間具備操作閉鎖功能,母線間有聯絡時,聯絡開關也應與反孤島裝置間具備操作閉鎖功能。

4分布式電源接入380 伏配電網時,宜采用三相逆變器;分布式電源接入220 伏配電網前,應校核同一臺區單相接入總容量,防止三相功率不平衡情況。

5分布式電源功率因數應在0.95(超前)~0.95(滯后)范圍內可調。

五、分布式電源并網驗收和并網調試申請

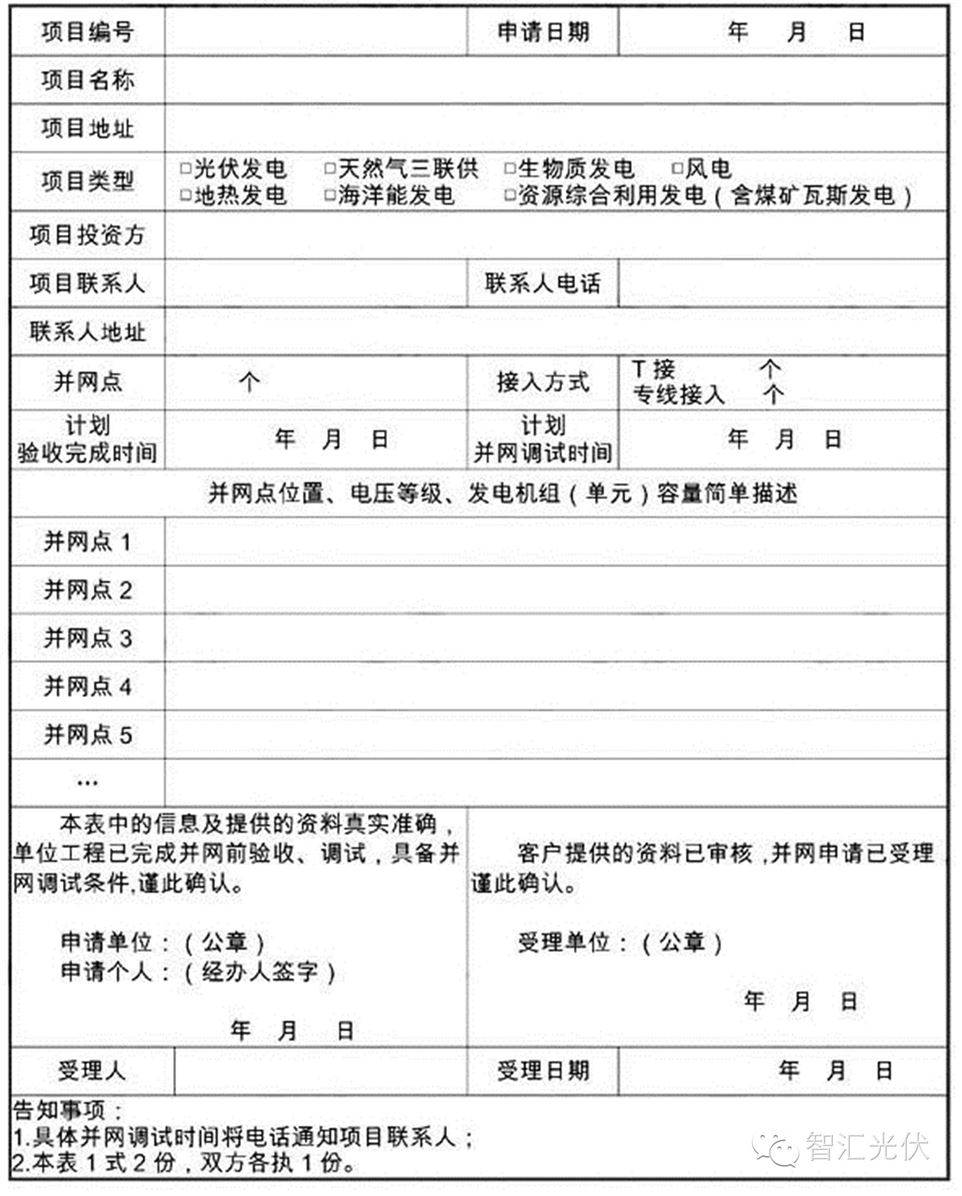

表4:分布式電源并網驗收和并網調試申請表

表5:分布式電源并網驗收和并網調試需提供的資料清單

六、并網前的資質審查

分布式光伏項目并網時,電網要求提供的審核資料會有所差異。本文介紹了某省電網公司要求的《分布式光伏項目調試并網階段資料審核清單》。

1設計院資質審查

2建委備案資料審查要求

3設計審查要求

4施工單位資質要求

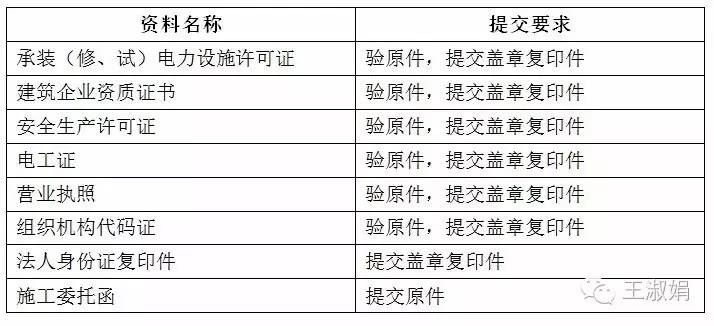

七、并網驗收申請

來源:王淑娟 智匯光伏

請選擇您已安裝的地圖APP
掃碼添加
国产乱人伦AV在线A| 最近中文字幕高清字幕免费MV| 亚洲制服丝袜精品久久| 亚洲女人被黑人巨大进入| 无遮挡国产高潮视频免费观看| 在线观看亚洲AV每日更新|
