2020年中國工商業光伏并網5.3GW,2021年工商業光伏預計有8-10GW的并網規模。工商業光伏項目開發看似復雜,其實并不難!

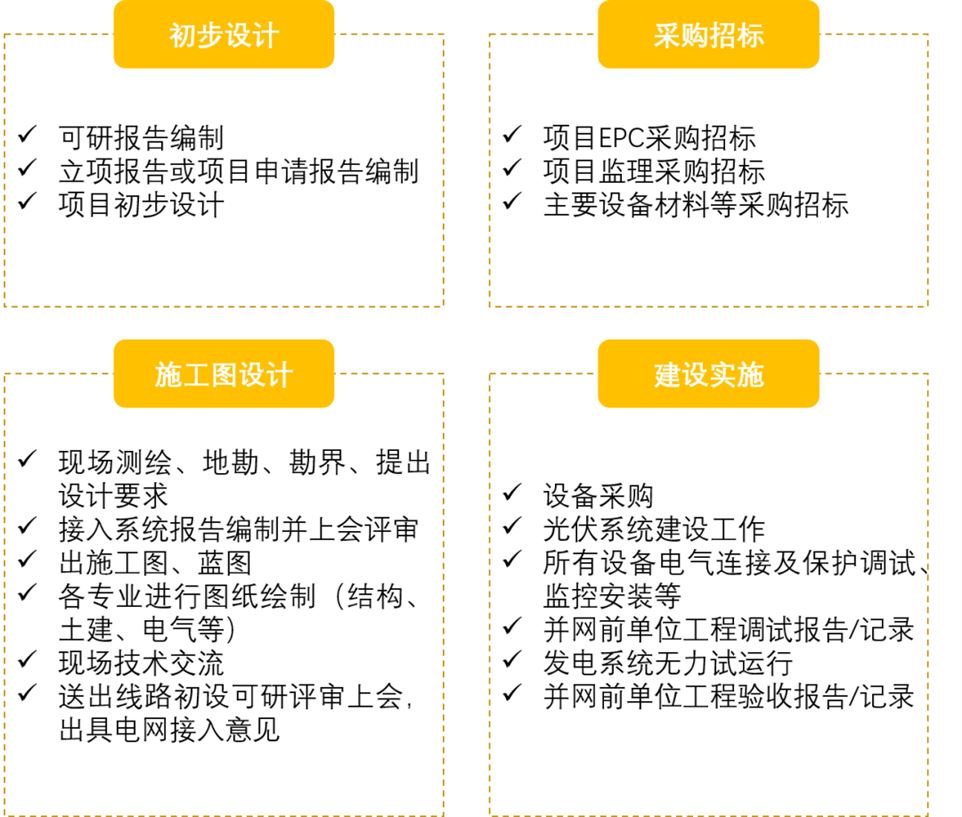

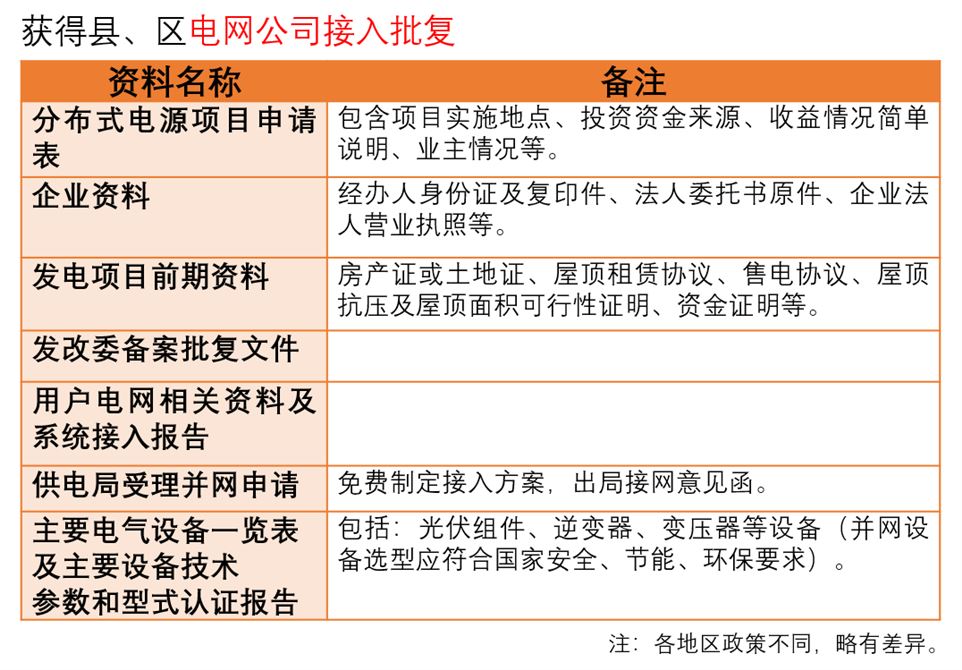

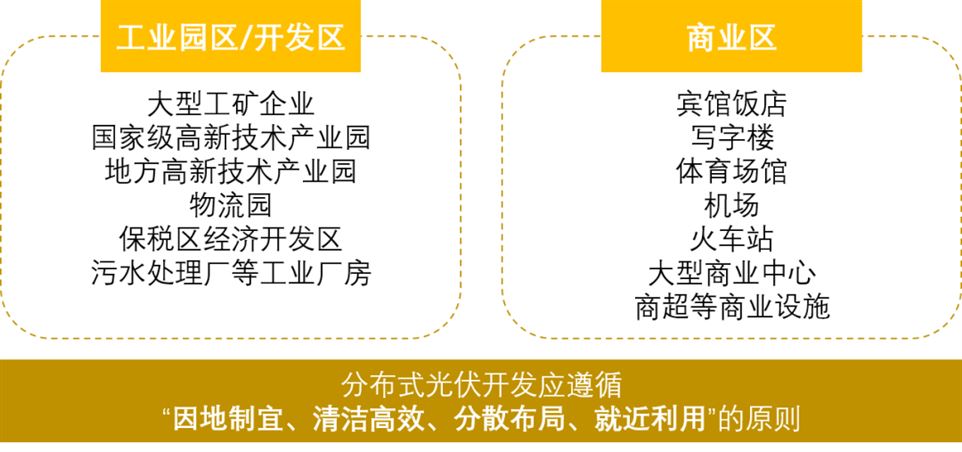

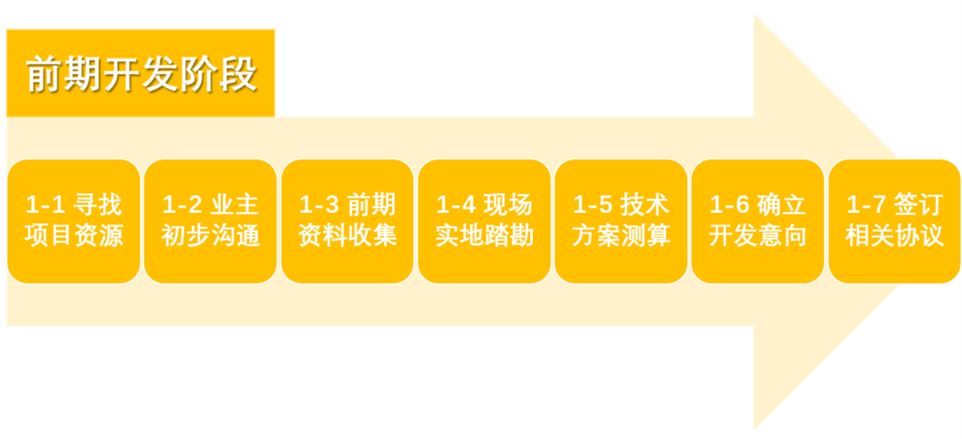

01 前期開發階段 1-1 尋找項目資源 可被開發的光伏項目資源 1-2 初步溝通 與廠區業主建立聯系,針對廠區情況、屋頂結構、用電水平等基本問題進行訪談,確定合作意愿和用能需求。 通過資料與衛星圖,考察了以下幾方面,判斷項目的可行性。 -考察企業屬性(國有企業、上市企業、知名外企)、資信是否良好、經營狀況及收入是否穩定、無不良記錄。 -考察建筑物產權是否獨立清晰(房產證、土地證、建設規劃許可證原件),房屋產權是否質押。 -考察屋面結構(混凝土、彩鋼瓦)、屋頂使用年限和面積(至少2萬平米以上)。 -考察用電特性、分時用電電量、用電電價、電壓等級、變壓器容量。 -考察屋頂周圍是否有遮擋或有高樓建設規劃、建筑物周邊是否有氣體或固體污染物排放。 -考察業主的合作意愿,初步溝通合作模式(自發自用、余電上網)。 1-4 現場實地踏勘 1-5 技術方案測算 1-6 確立開發意向 02 項目備案階段 2-1 發改委項目備案 2-2 電網公司接入批復 03 設計施工階段 拿到備案與接入批復后,EPC與企業確定設計方案,項目順利進場開工。 04 并網驗收階段 來源:光伏智庫、光伏盒子

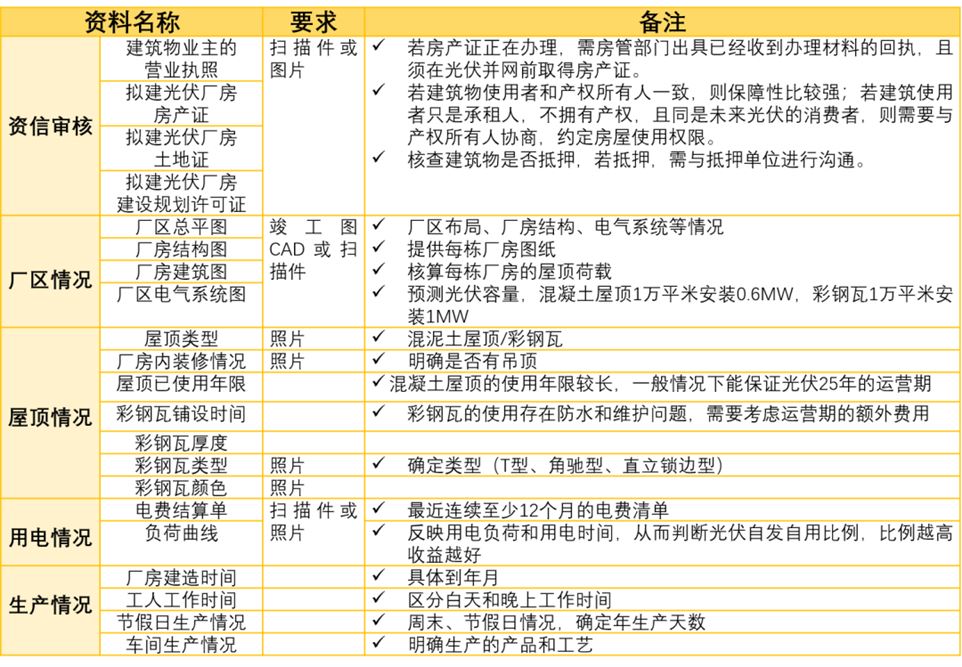

1-3 前期資料收集清單

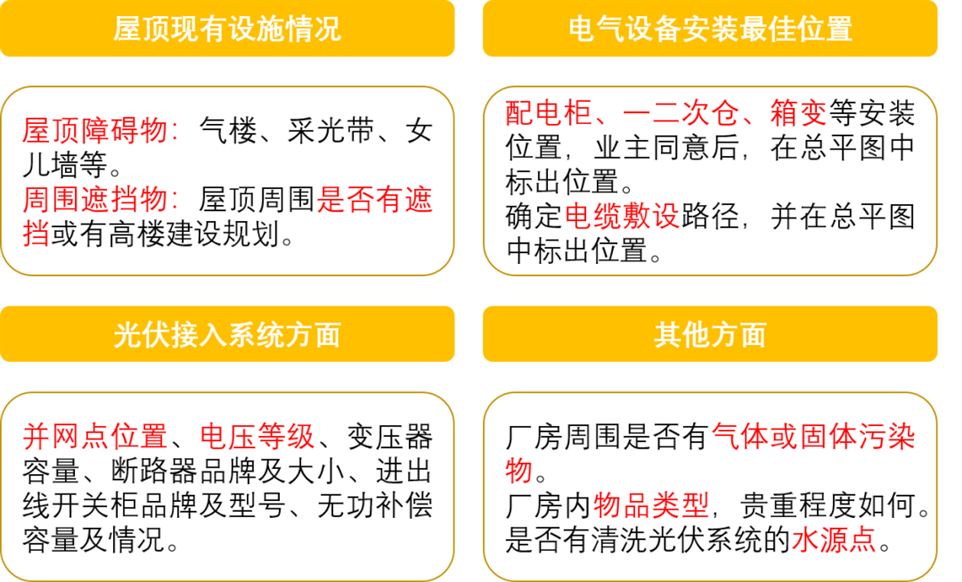

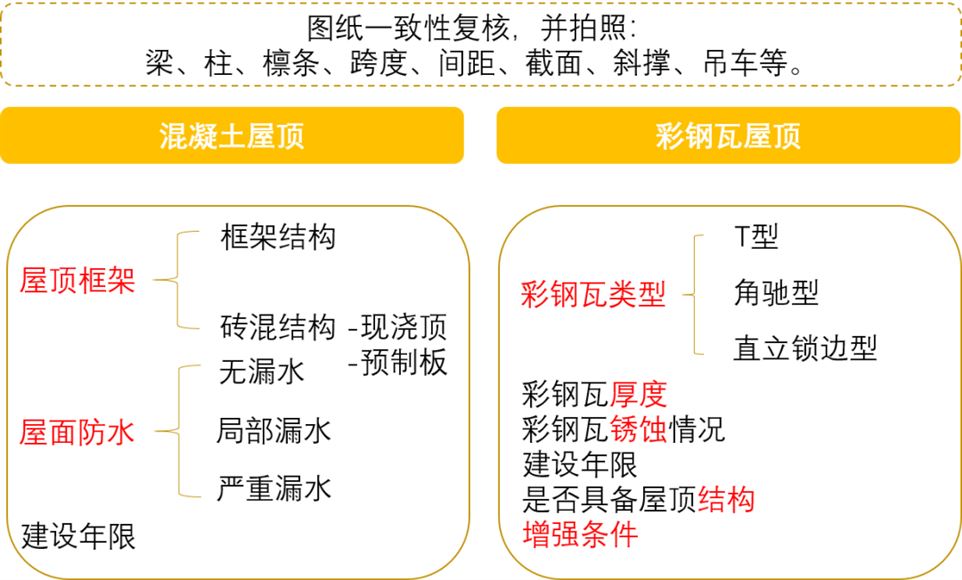

完成項目初步評估后,EPC團隊對目標企業進行了拜訪踏勘。利用無人機航拍建模,對比建筑圖紙與實際是否一致,還對廠房的內部結構和屋頂情況進行復核和拍照。

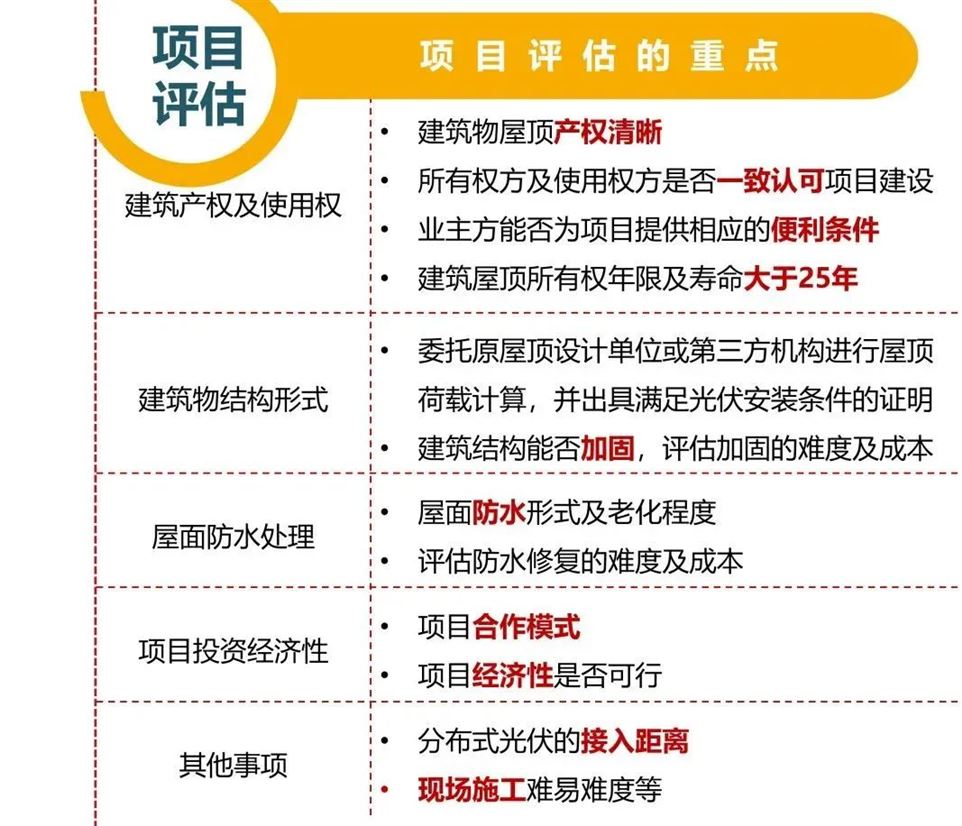

評估企業整體運營情況,及確定采用的合作模式。
與企業業主積極溝通,簽訂協議,進入項目備案階段。
工商業光伏項目一般分為3個階段,第1階段進行項目評估與合同簽訂,第2階段辦理備案與接入手續,第3階段建設并網。
